さくら小学校の建設状況について

更新日:2026年02月18日

ページID: 18718

(仮称)中根・金田台地区小学校建設状況

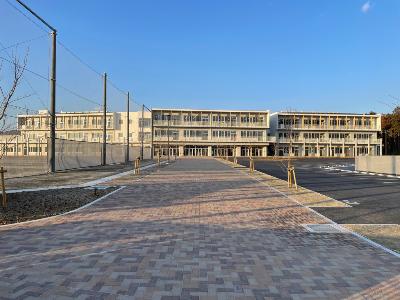

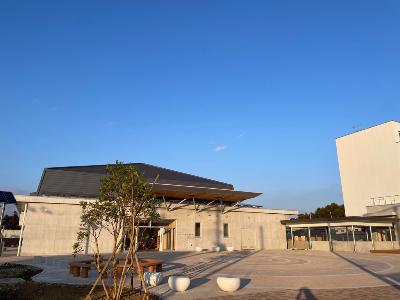

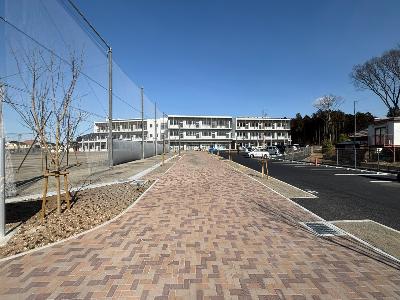

【令和8年2月】

約20か月の工期を経て、完成いたしました。

令和8年3月14日(土曜日)に内覧会を実施いたします。

詳しくは、下記のページをご確認ください。

さくら小学校の内覧会について/つくば市公式ウェブサイト

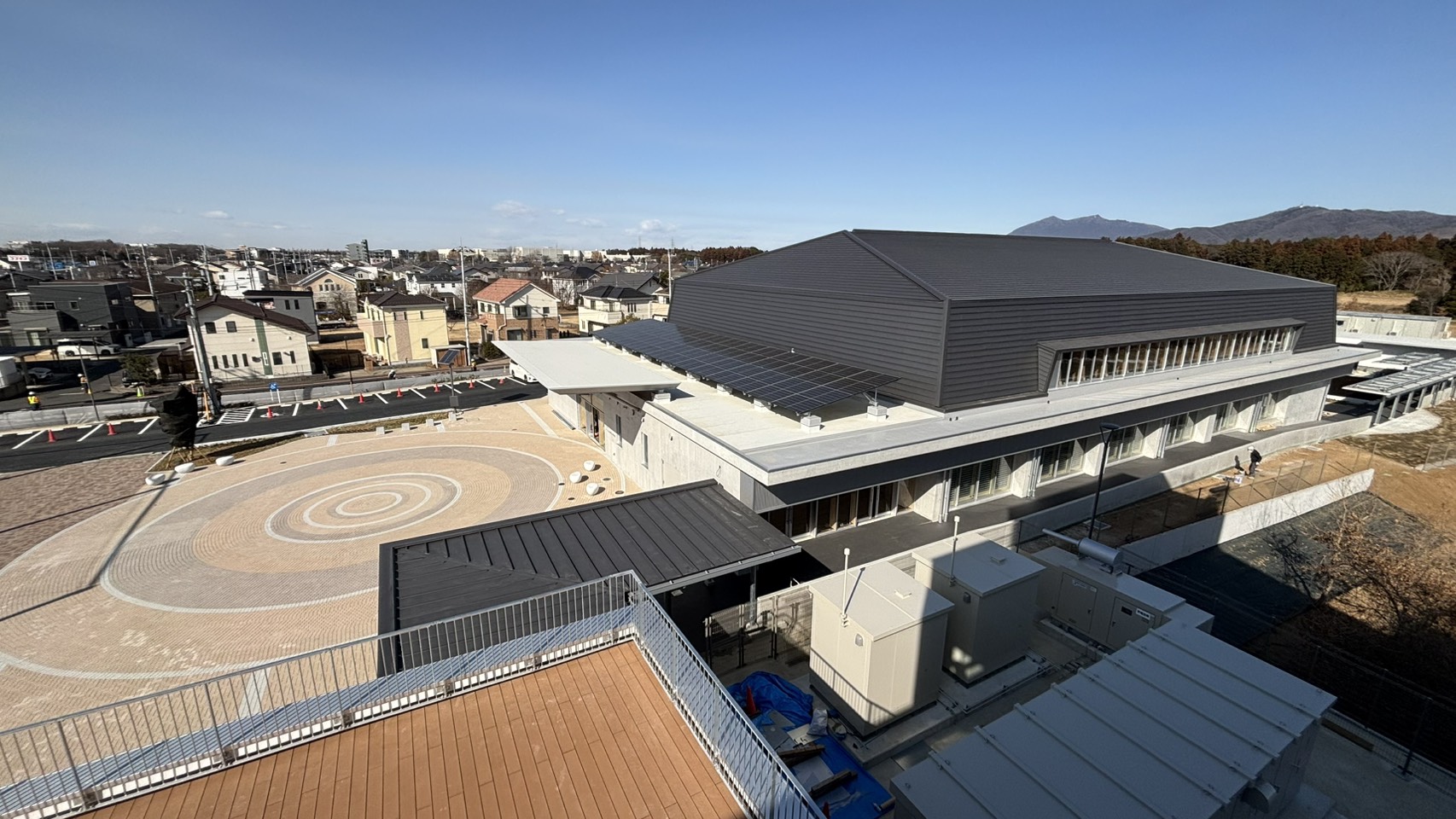

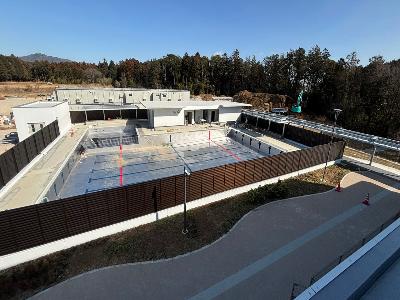

【令和8年1月】

校舎・体育館・プール棟は概ね完了しました。

完成に向け、細かな仕上げや外構工事を実施しました。

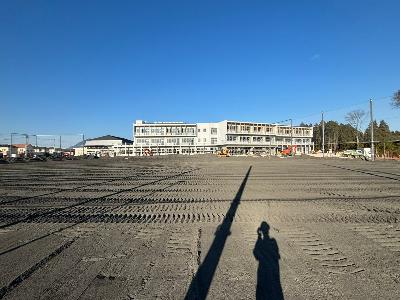

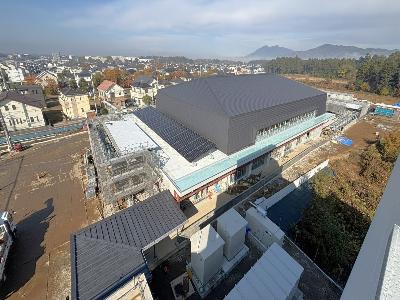

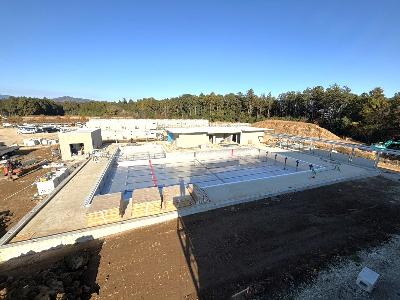

【令和7年11月】

校舎は内装工事に実施しました。

体育館は、屋根などの外部の工事が始まりました。

プール棟は、プールサイドを施工中です。

【令和7年9月】

校舎の躯体工事が完了し、塗装及び内装工事に着手しました。

体育館は、屋根工事に加え、一部のガラス窓の設置工事が始まりました。

プール棟は、プール槽の設置が完了しました。

202509校舎

202509屋体

202509プール

【令和7年7月】

校舎は引き続き、躯体工事を実施しています。

体育館は、屋根工事に着手しました。

プール棟は、プール槽を入れる準備をしています。

202507校舎

202507屋体

202507プール

【令和7年5月】

校舎、体育館は躯体工事を実施しています。

プール棟の工事に着手しました。

202505校舎

202505屋体

202505プール

【令和7年3月】

引き続き、躯体工事を実施しています。

202503校舎

202503屋体

【令和7年1月】

202501校舎

202501屋体

【令和6年11月】

基礎工事に着手しました。

(仮称)中根・金田台地区小学校11月工事① (仮称)中根・金田台地区小学校11月工事②

【令和6年9月】

杭工事を実施しています。

(仮称)中根・金田台地区小学校9月工事写真① (仮称)中根・金田台地区小学校9月工事②

【令和6年7月】

工事着工いたしました。

(仮称)中根・金田台地区小学校7月工事写真① (仮称)中根・金田台地区小学校7月工事写真②

(仮称)中根・金田台地区小学校建設計画

令和8年4月開校に向けた(仮称)中根・金田台地区小学校の建設計画についてお知らせします。



事業スケジュール

令和6年7月頃 工事着工予定

令和8年2月頃 工事完了予定

令和8年4月 開校



建設概要

  構造 階数 延床面積 最高高さ
校舎 鉄筋コンクリート造 3階建て 約8,074㎡ 約16.12m
体育館

鉄筋コンクリート造

一部木造

平屋建て 約1,225㎡ 約11.60m
プール

鉄筋コンクリート造

平屋建て

25mコース 6レーン

低学年用プール

約3.74m



学校建設の詳細については、設計進捗状況に合わせて、順次ホームページにて公開していきます。
