【7/29更新】旧上郷高校解体工事の進捗状況

更新日:2026年07月29日

ページID: 28765

旧上郷高校解体工事の進捗状況についてお知らせします。

工事に当たっては、工事車両の通行、作業による騒音・振動等が発生します。工事期間中、近隣の皆様には多大なるご迷惑をおかけしますが、ご理解、ご協力のほどお願いいたします。

(工期:令和7年(2025年)10月4日から令和8年(2026年)11月30日まで)

現在の工事進捗状況

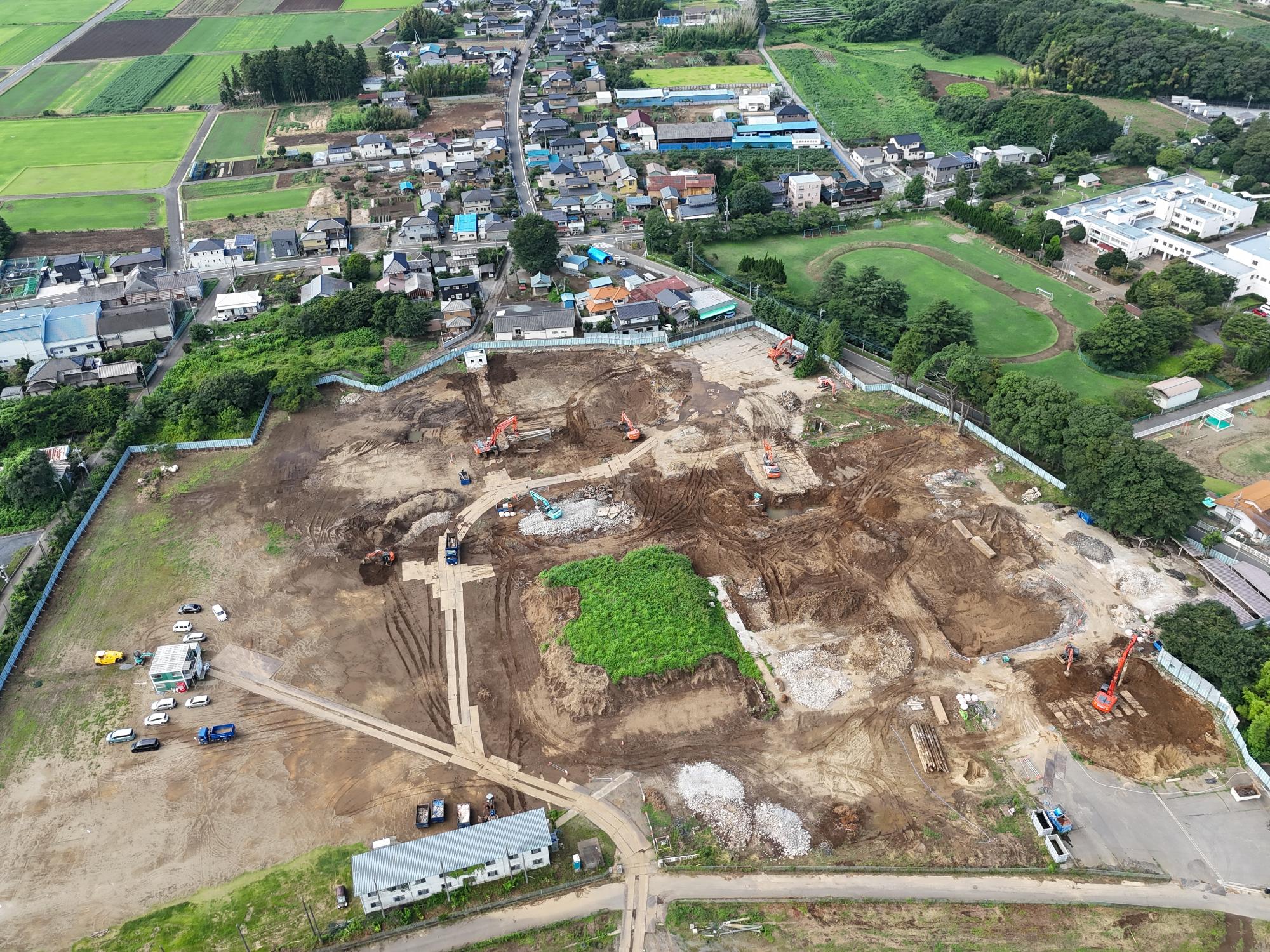

令和8年7月29日更新

部室棟以外の各建物について、躯体及び基礎の解体工事が終了しました。

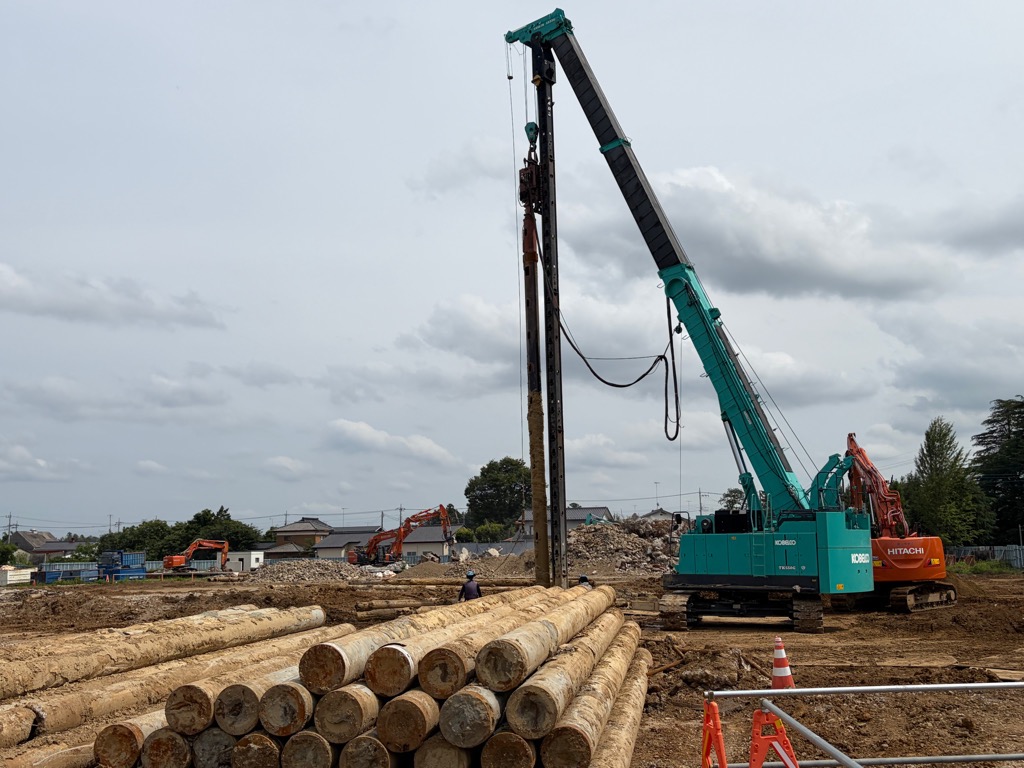

順次、基礎杭の引抜工事を実施しています。

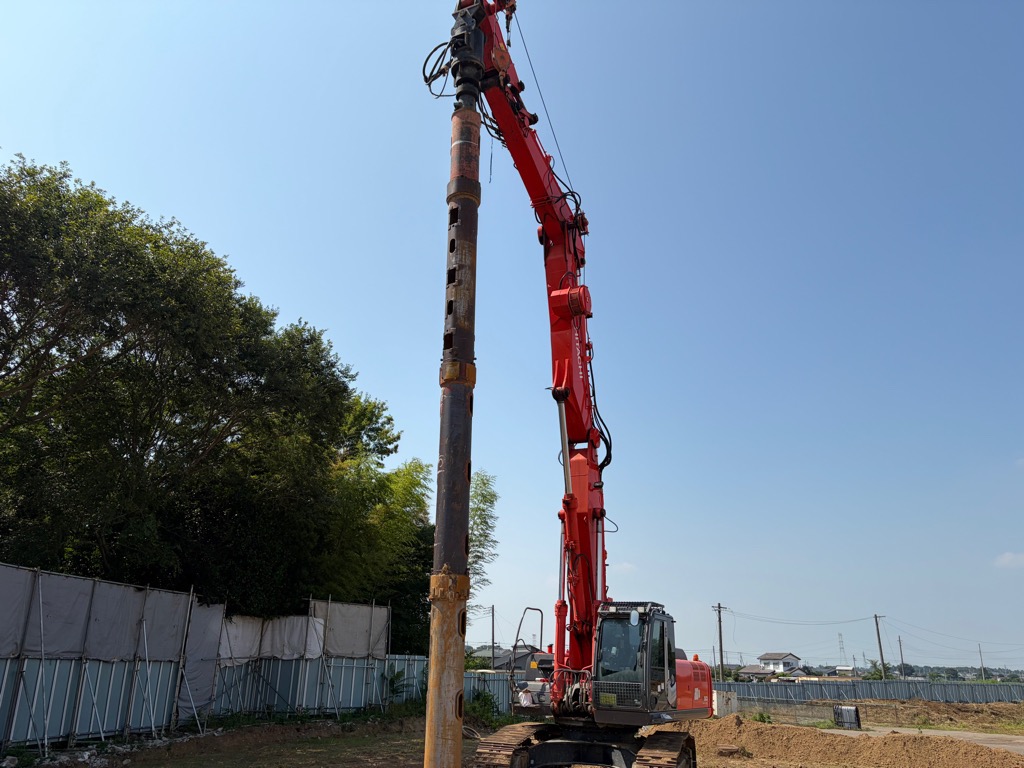

(合宿所棟)

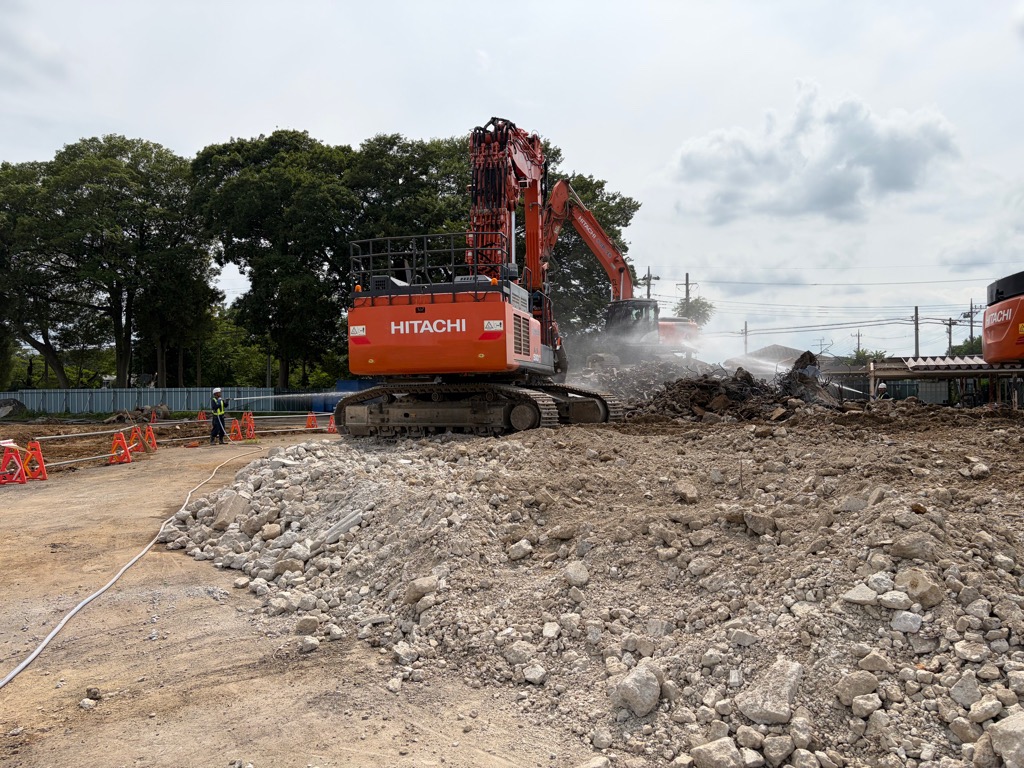

解体したコンクリート殻の搬出も概ね完了し、基礎杭の引抜工事に着手しています。

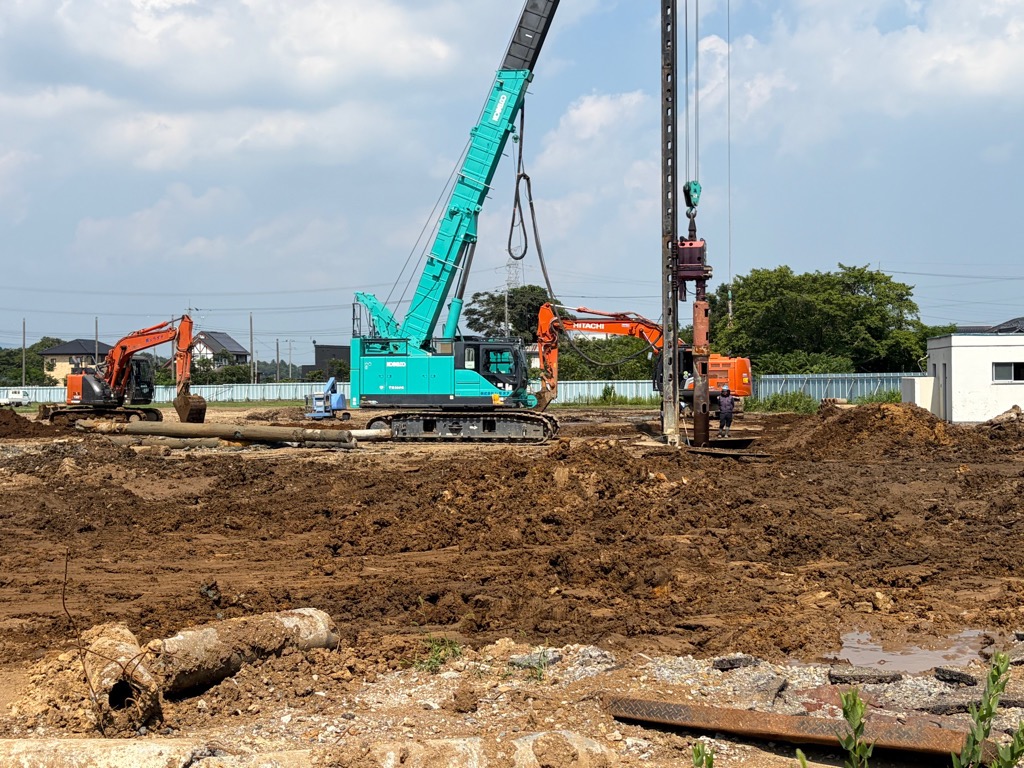

(体育館棟)

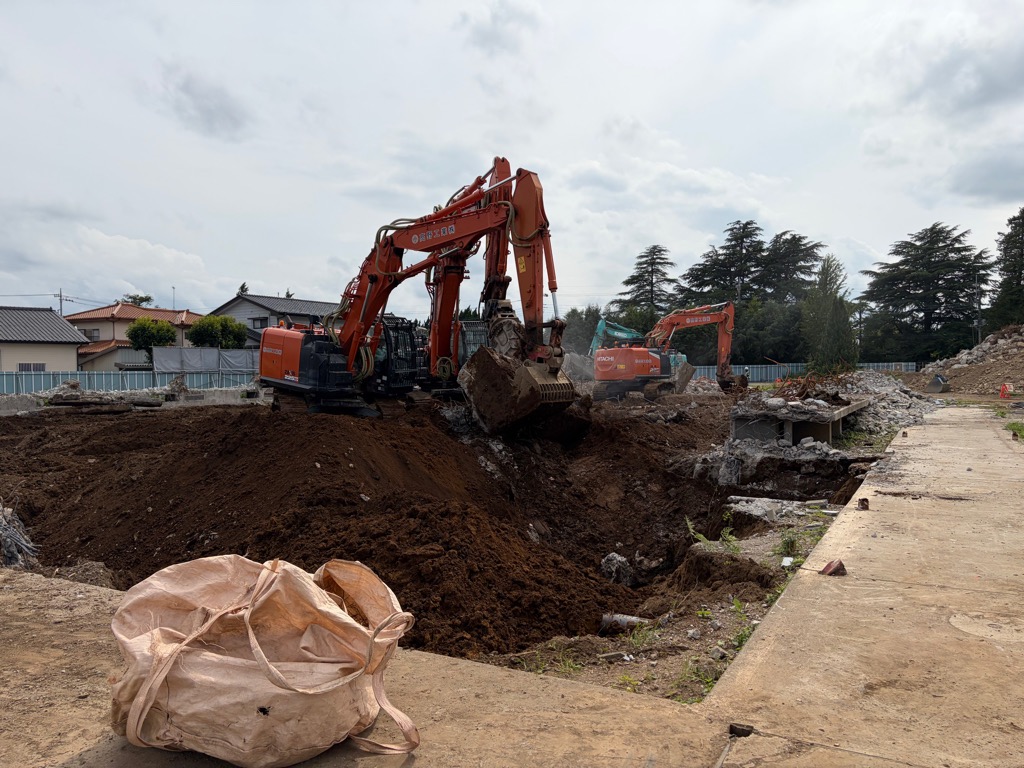

解体したコンクリート殻の搬出作業を実施しつつ、基礎杭の引抜工事に着手しています。

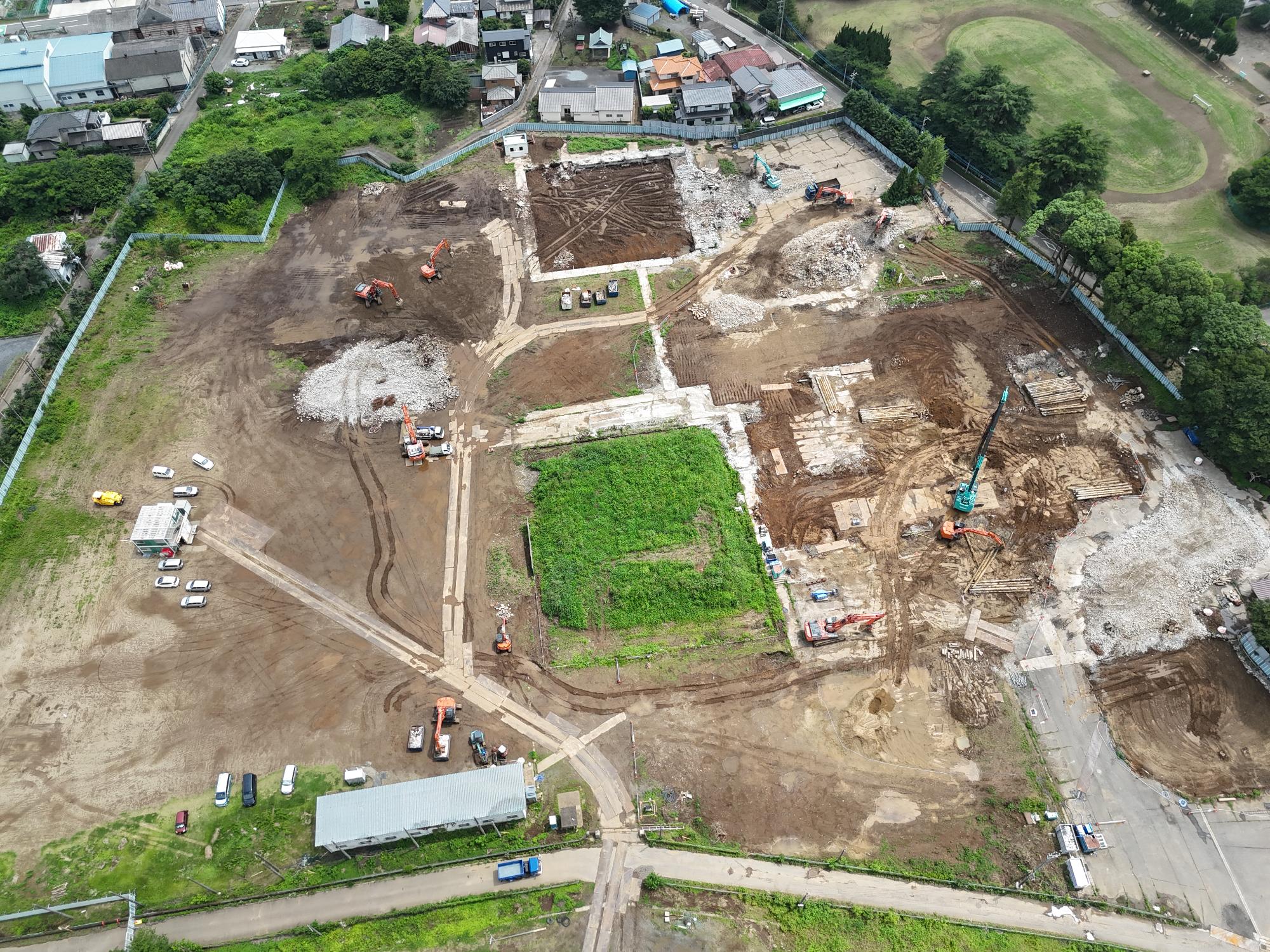

航空写真

令和8年7月末現在

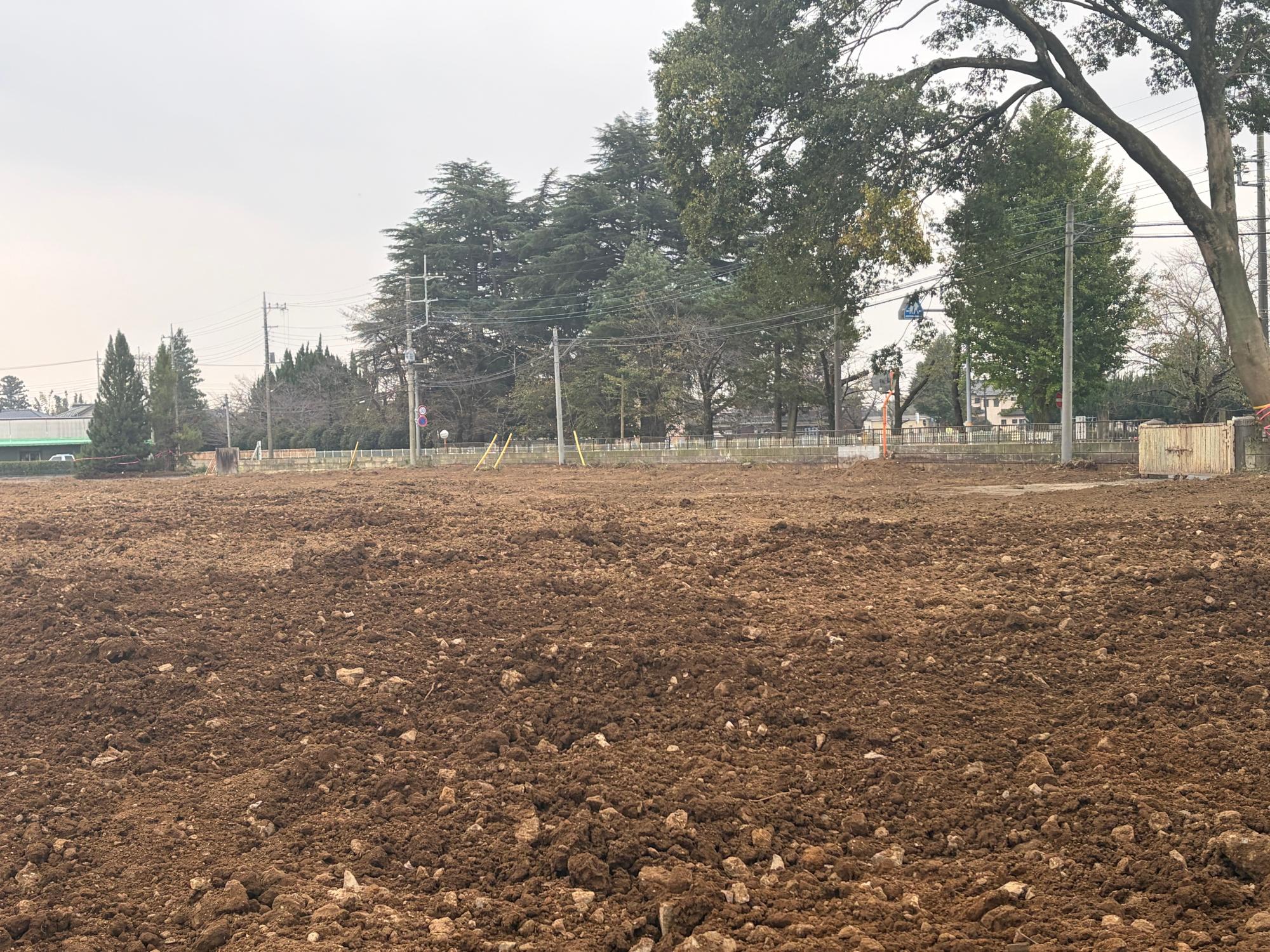

工事着手前

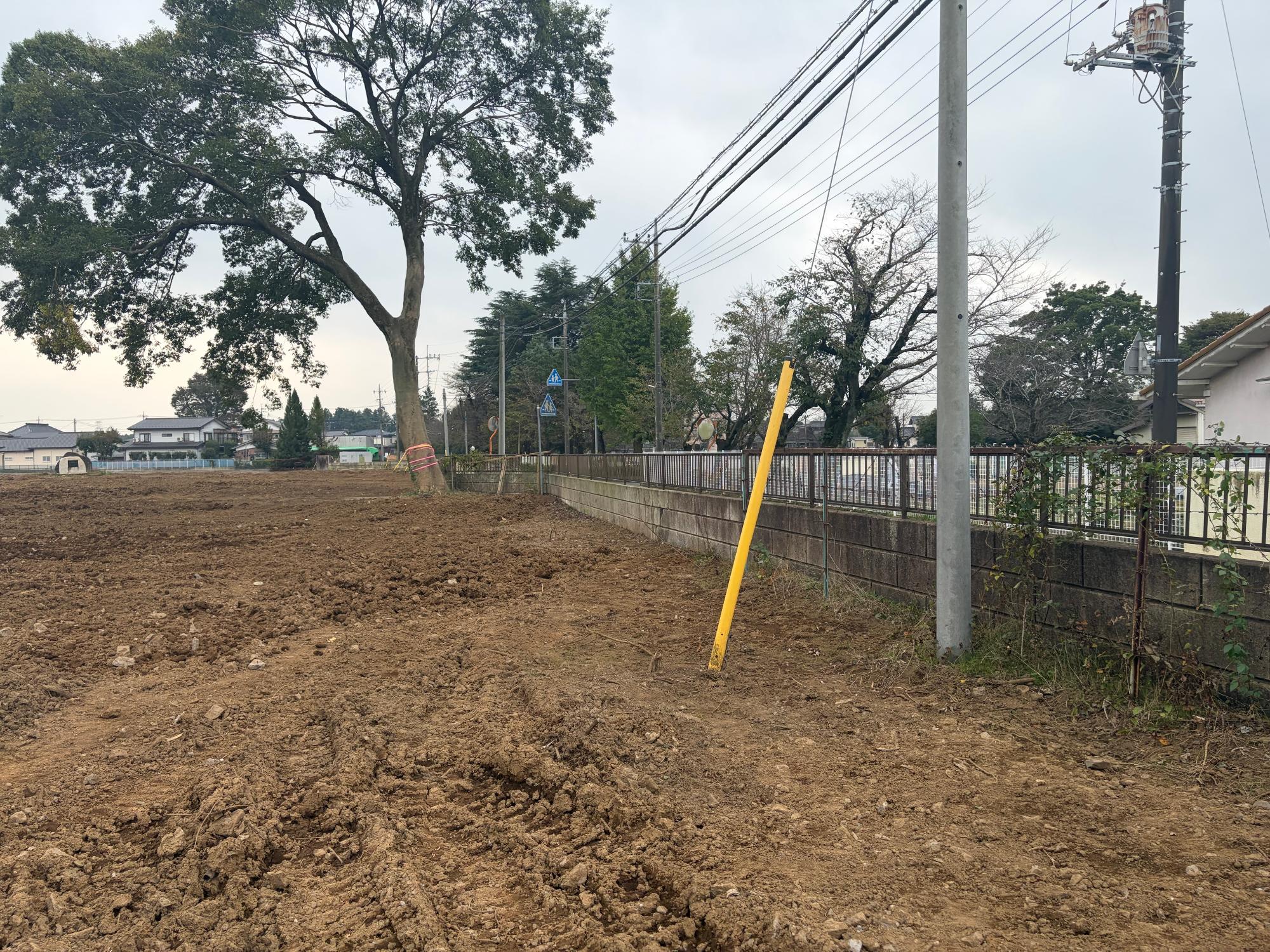

解体工事着手前

これまでの工事実施状況

各建物の解体状況

①本館棟

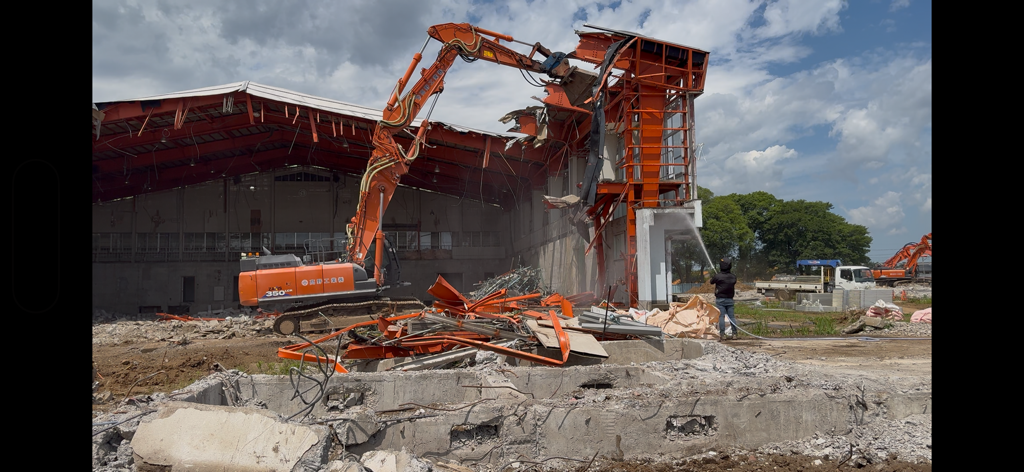

令和8年(2026年)7月に解体工事が終了しました。

②特別教室棟

令和8年(2026年)4月に躯体解体工事が終了しました。

現在、基礎杭の撤去工事を実施しています。

③合宿所棟

令和8年(2026年)6月に躯体解体工事が終了しました。

現在、基礎杭の撤去工事を実施しています。

④プール棟

令和8年(2026年)2月に解体工事が終了しました。

⑤部室棟

令和8年(2026年)8月頃より建物躯体の解体工事に着手予定

⑥旧体育館

令和8年(2026年)5月に解体工事が終了しました。

⑦格技場

令和8年(2026年)5月に解体工事が終了しました。

⑧新体育館

令和8年(2026年)6月に躯体解体工事、7月に基礎解体工事が終了しました。

現在、基礎杭の撤去工事を実施しています。
